공사중

군산 한라비발디 더프라임

2025년 10월 공사진행현황 소식

2025.10.01

2025.10.01

2025.09.05

2025.08.04

2025.07.07

2025.06.06

2025.05.07

2025.04.07

2025.03.03

2025.02.03

2025.01.06

2024.12.05

2024.11.04

2024.10.07

2024.09.06

2024.08.05

2024.07.05

2024.06.05

2024.05.06

2024.04.08

2024.03.04

2024.02.07

2024.01.08

2023.12.04

2023.11.06

2023.10.06

2023.09.04

2023.08.07

2023.07.03

2023.06.05

현장전경사진

1 / 1

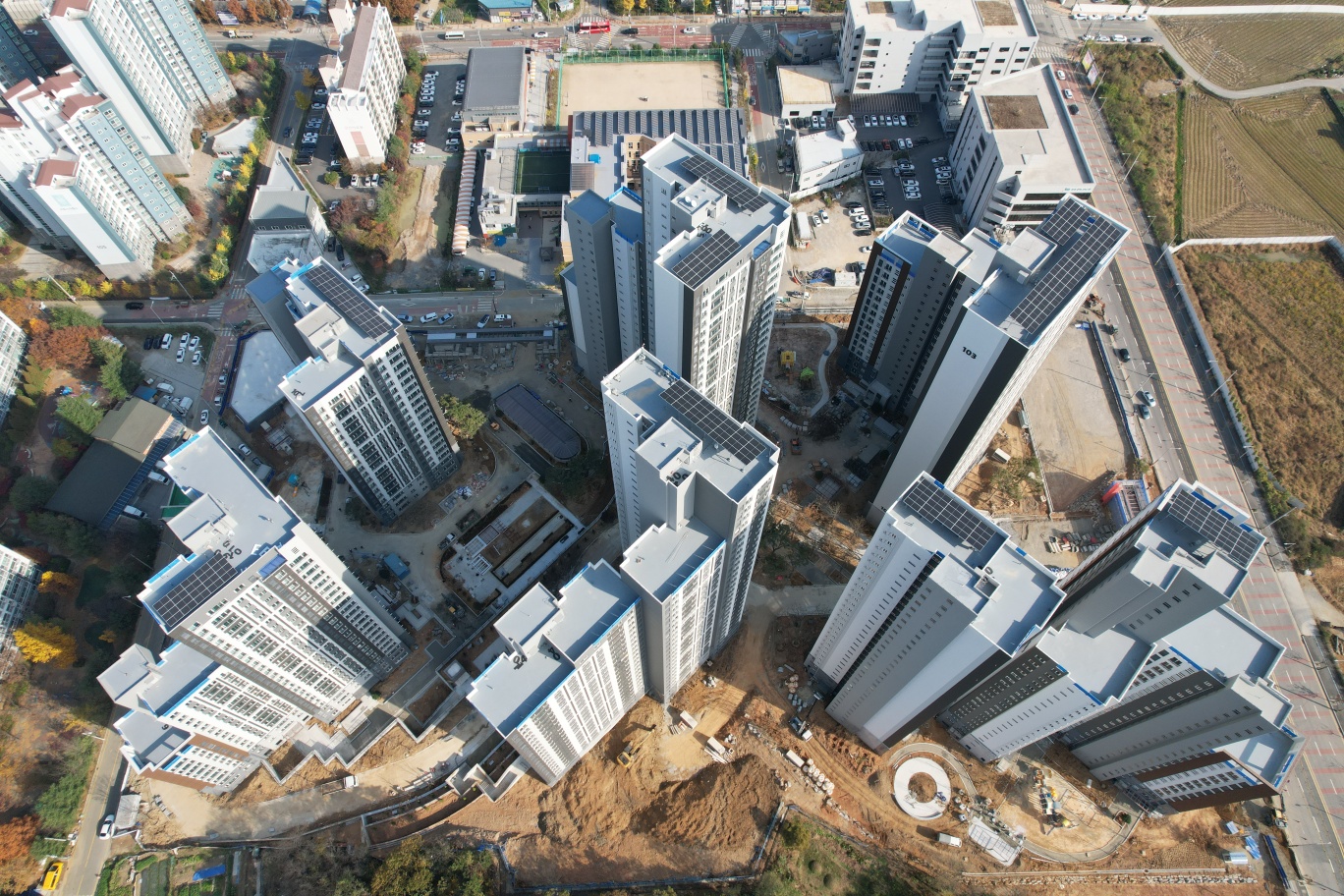

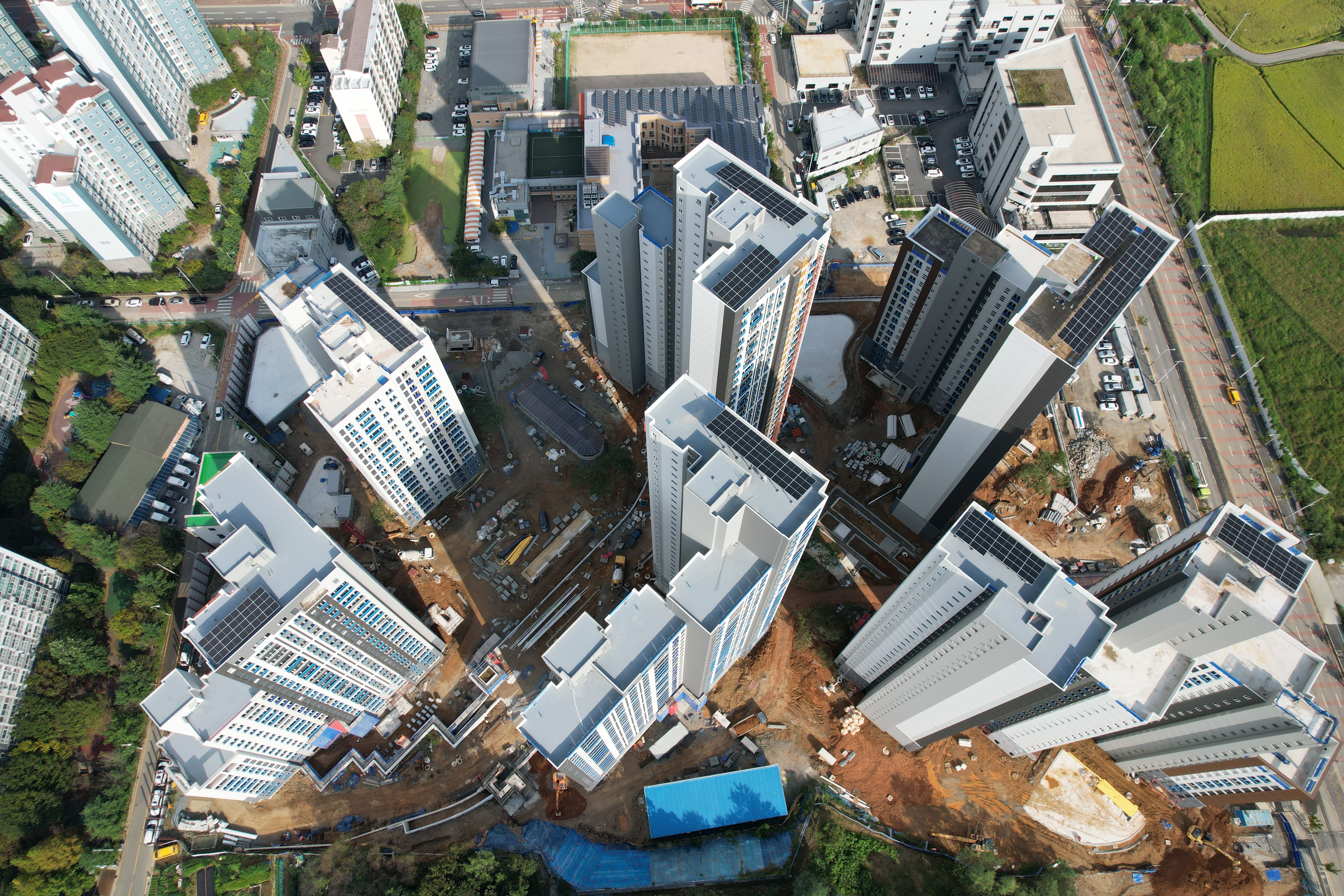

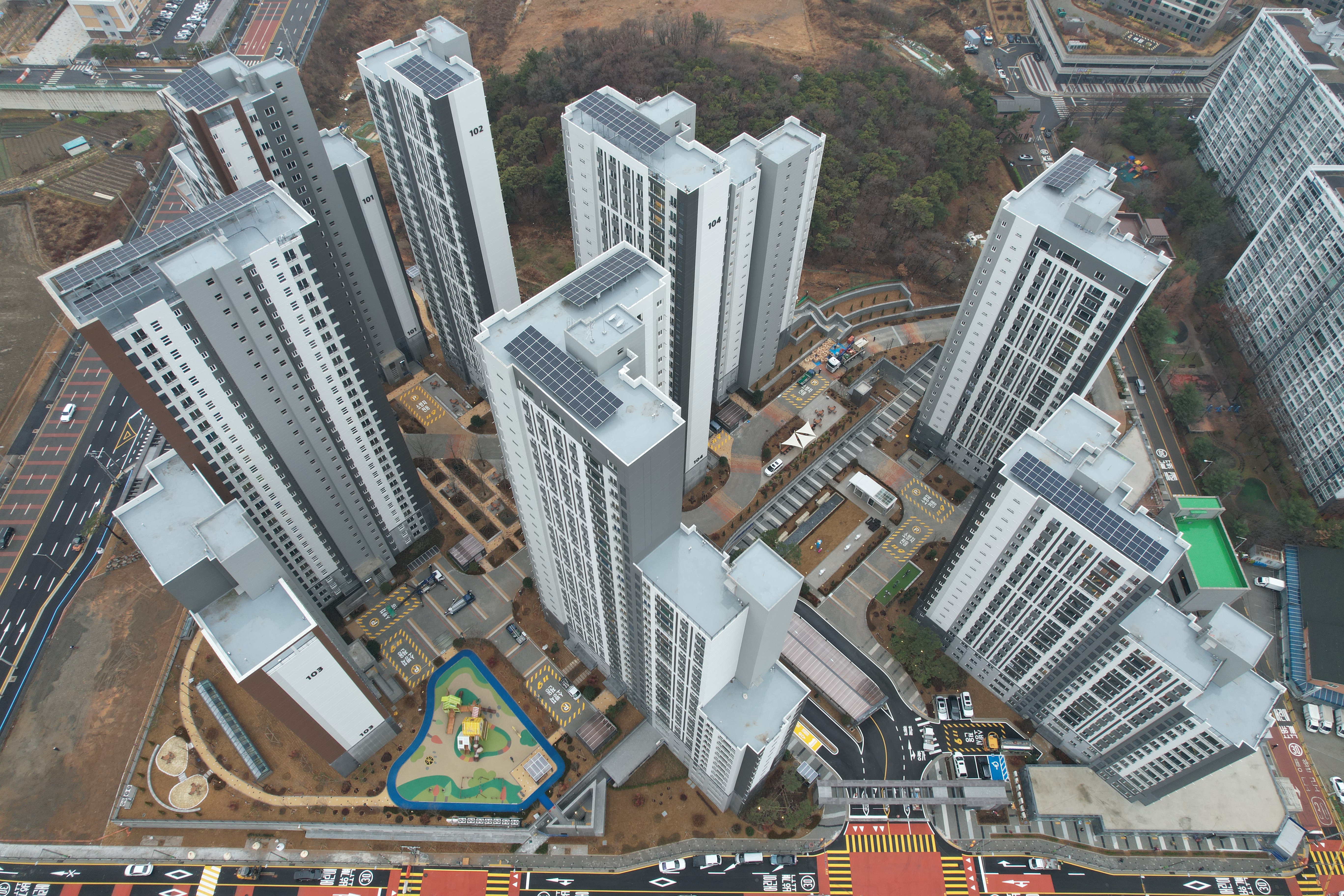

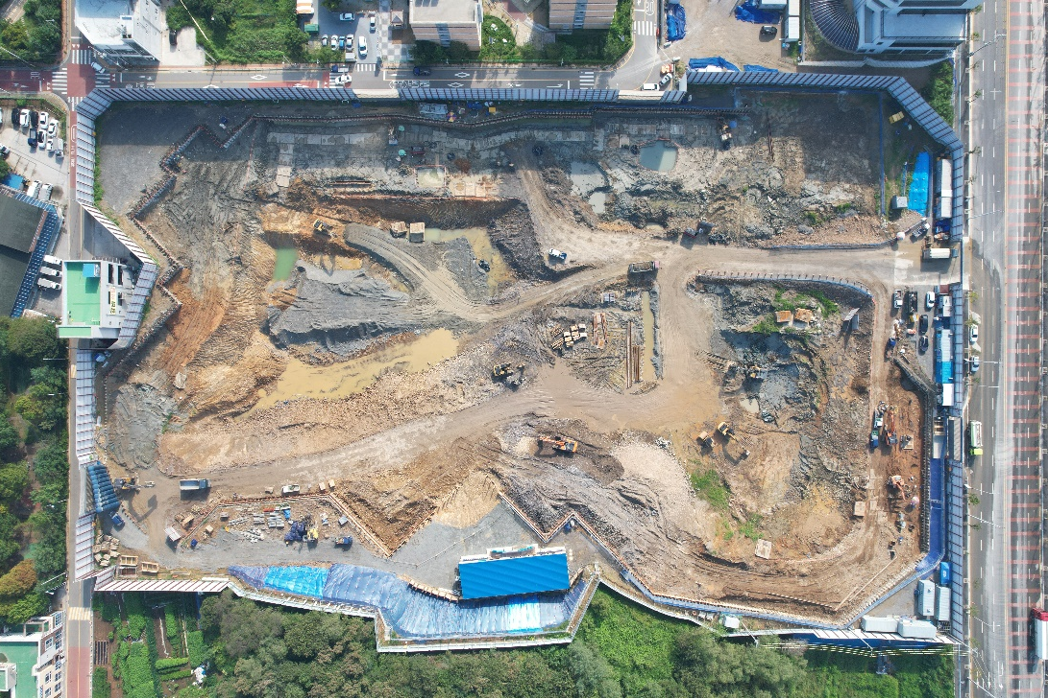

2025년 10월 공사진척현황

군산 한라비발디 더프라임 현장은 9월 말 기준 88.90% 공정으로 수장공사, 창호공사, 유리공사, 가구공사, 도배공사, 마루공사, 부대토목공사, 조경공사 등이 진행되고 있습니다. 우리 현장은 살기 좋은 집이자, 살고 싶은 집을 만들고자 최선을 다할 것입니다.

목록으로
