2025년 08월 공사진척현황

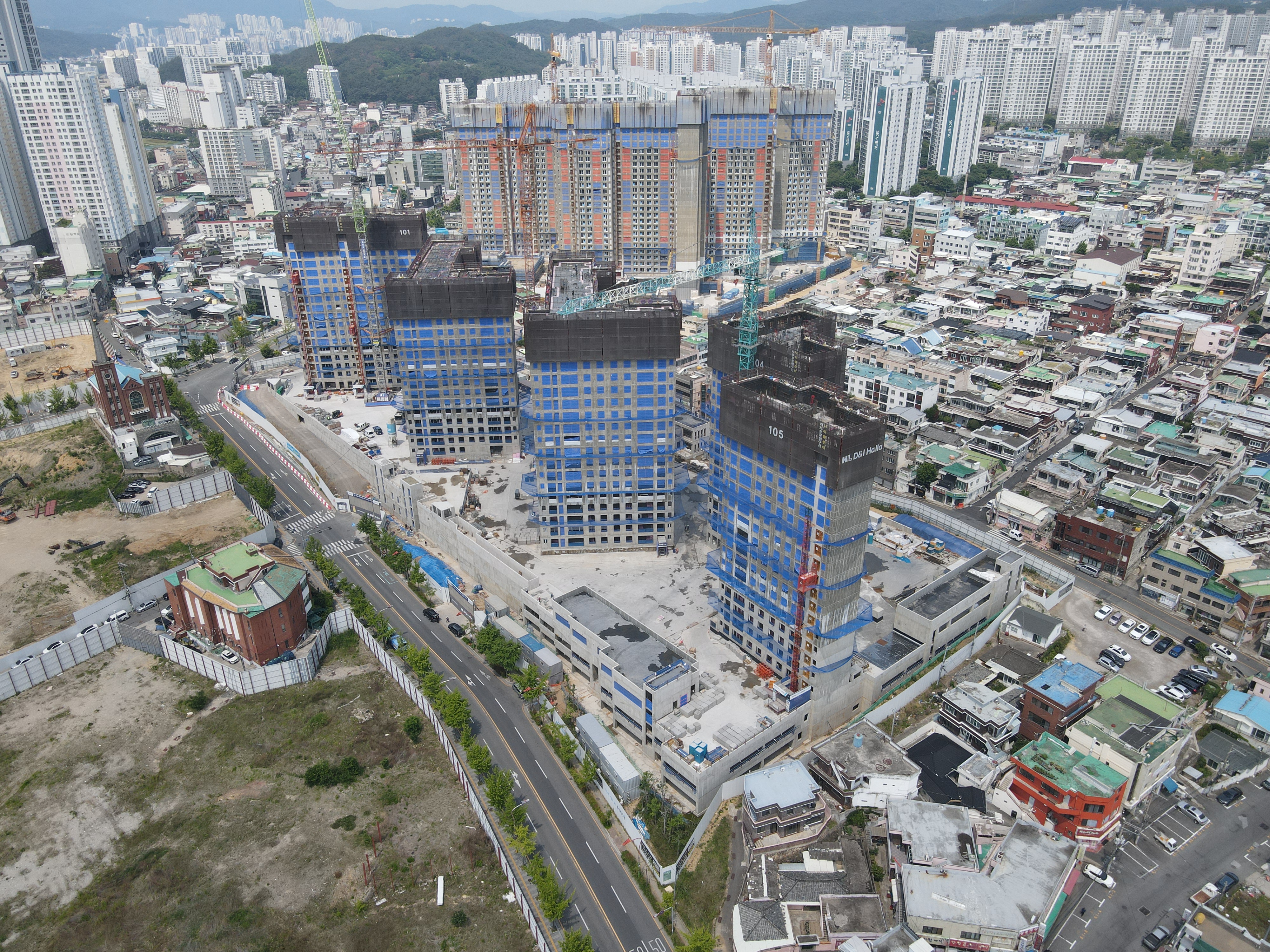

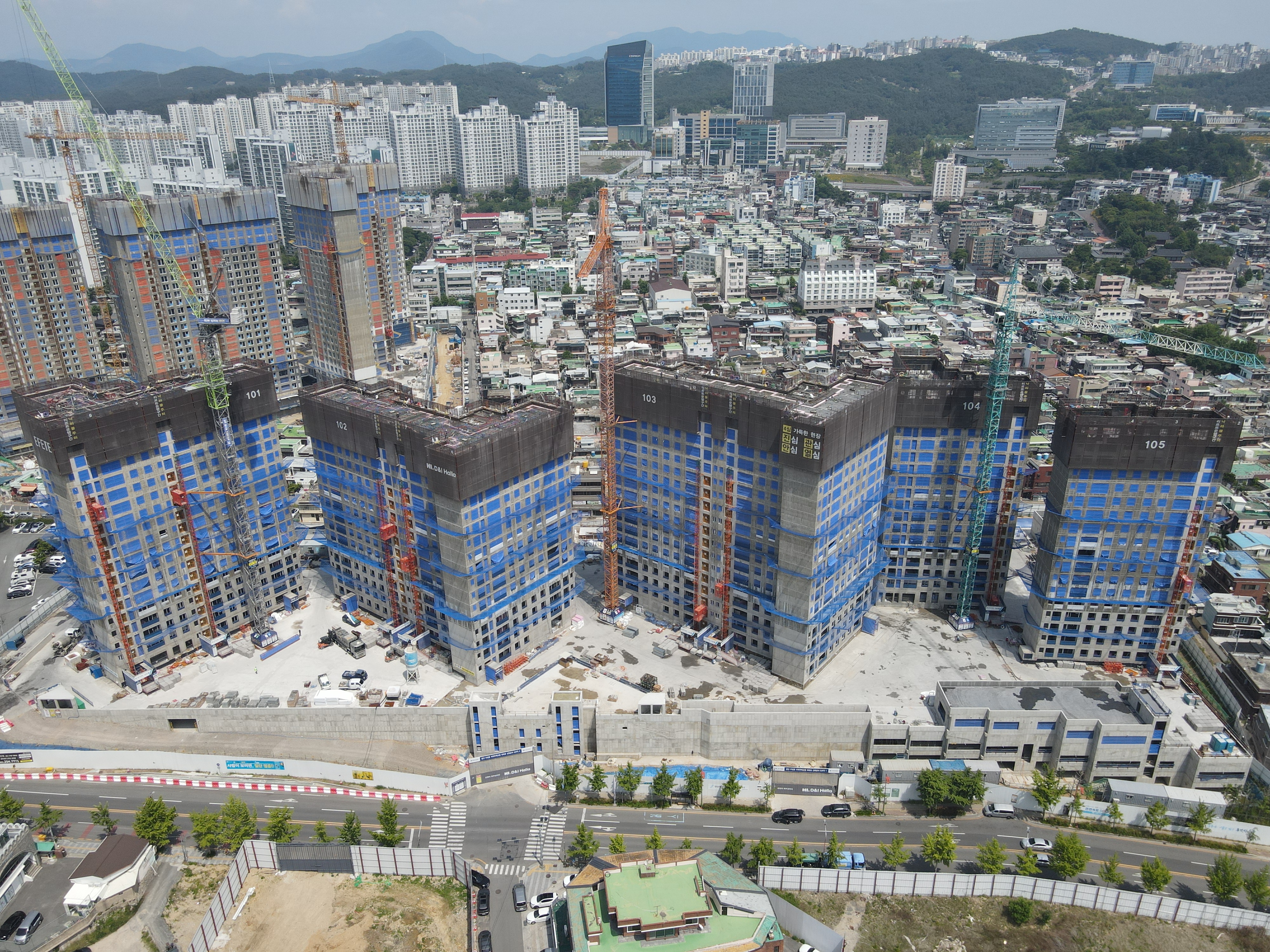

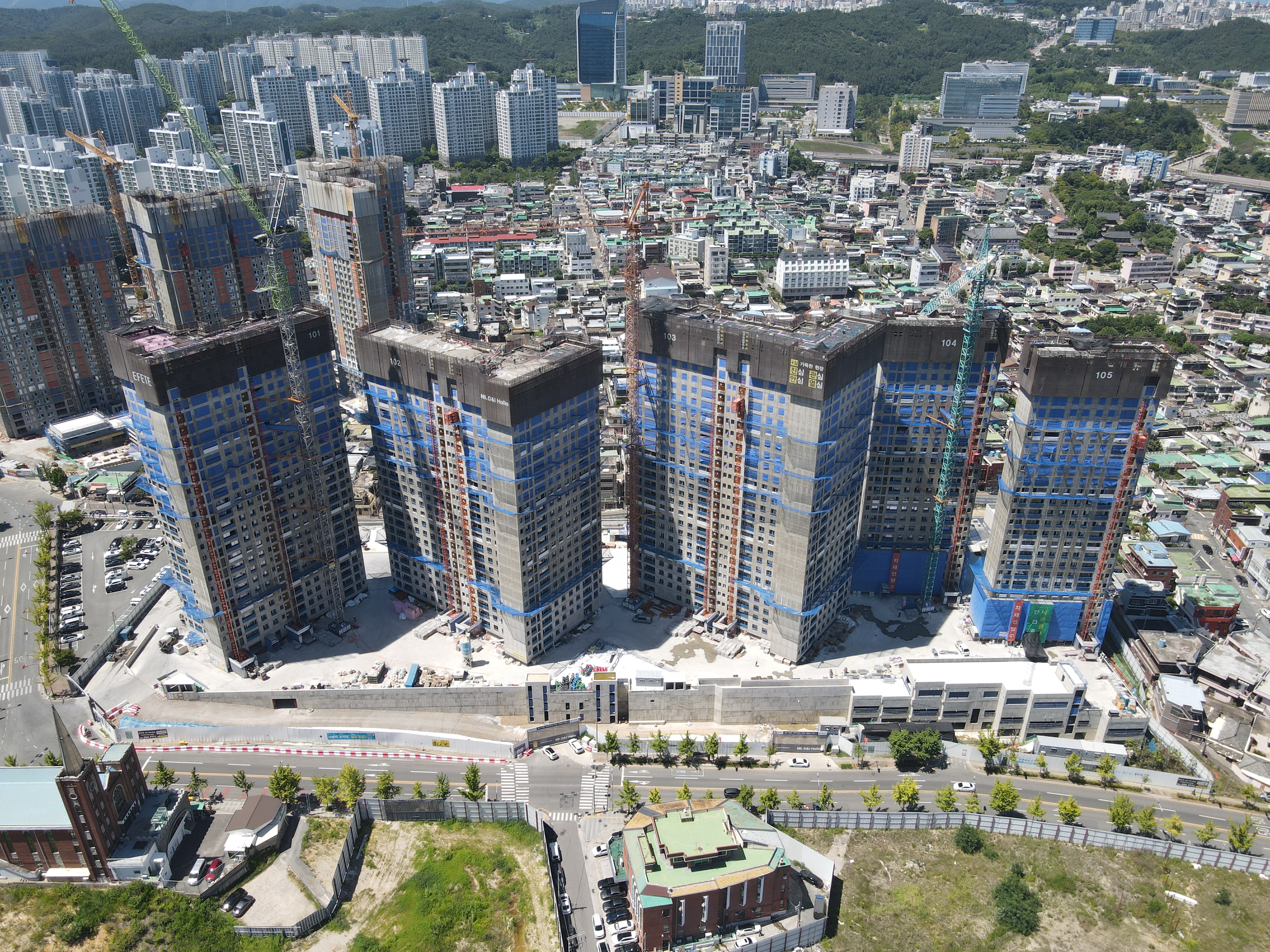

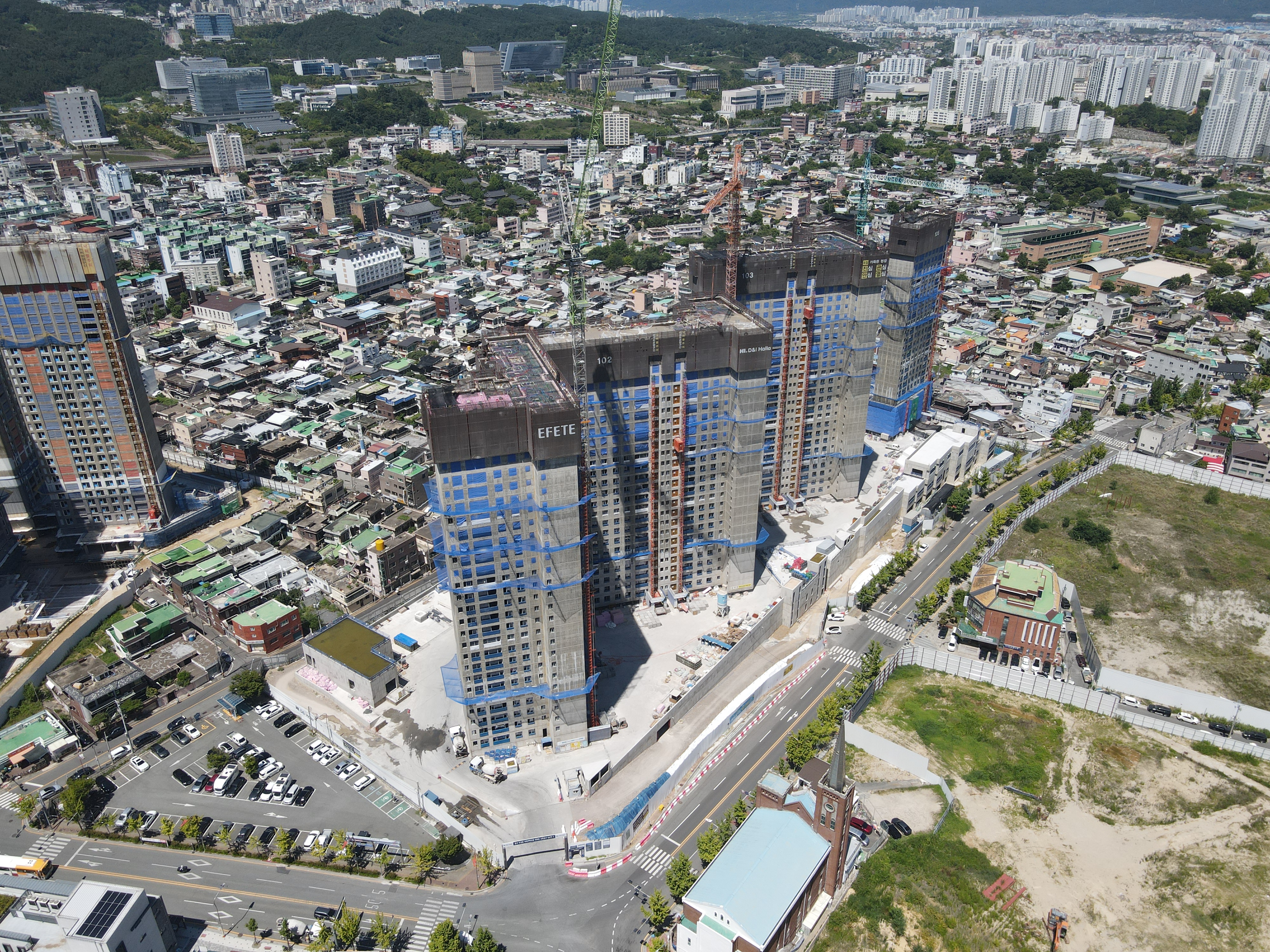

당 현장은 7월말 기준51% 공정으로, 철근콘크리트 공사가 주를 이루고 진행되고 있습니다. 골조공사 아파트 기준층131/144 SPAN (91.0%, 평균26층) 및 세대조적 370/533 세대 (69.0%), PL창호 20개층, PL창짝 20개층, 유리 15개층 시공 완료했습니다. 세대 내부 미장 초벌 277/533세대(51.97%) 및 단열재 취부 260/533세대(48.78%) 및 주차장 지붕층 복합방수 진행(80%) 중입니다. 기본을 중시하고, 최고의 품질확보를 위해, 최선을 다하겠습니다.
